SpaceX возводит в Бастропе (штат Техас) гигантскую фабрику ИИ-спутников площадью около 1 миллиона квадратных метров
Запуск производства орбитальных дата-центров AI1 намечен на 2027 год, цель — 1 гигаватт вычислительной мощности в космосе
Каждый спутник AI1 длиной 70 метров получит огромную солнечную панель и пиковую вычислительную мощность 150 киловатт
Чтобы выйти на 1 гигаватт в год, потребуется запускать свыше 6000 спутников AI1 ежегодно — это сопоставимо со всей нынешней группировкой Starlink
Компания SpaceX объявила о строительстве нового завода «Gigasat» площадью около 1 миллиона квадратных метров (11 млн квадратных футов) в городе Бастроп, штат Техас. Предприятие целиком посвящено созданию инфраструктуры для размещения центров обработки данных на околоземной орбите. В корпоративном интервью, опубликованном в социальной сети X 8 июня, генеральный директор SpaceX Илон Маск подтвердил, что завод должен наладить выпуск полноценных «ИИ-спутников» уже к 2027 году. К концу следующего года компания рассчитывает достичь 1 гигаватта (ГВт) орбитальной вычислительной мощности и далее ежегодно наращивать этот показатель на порядок.

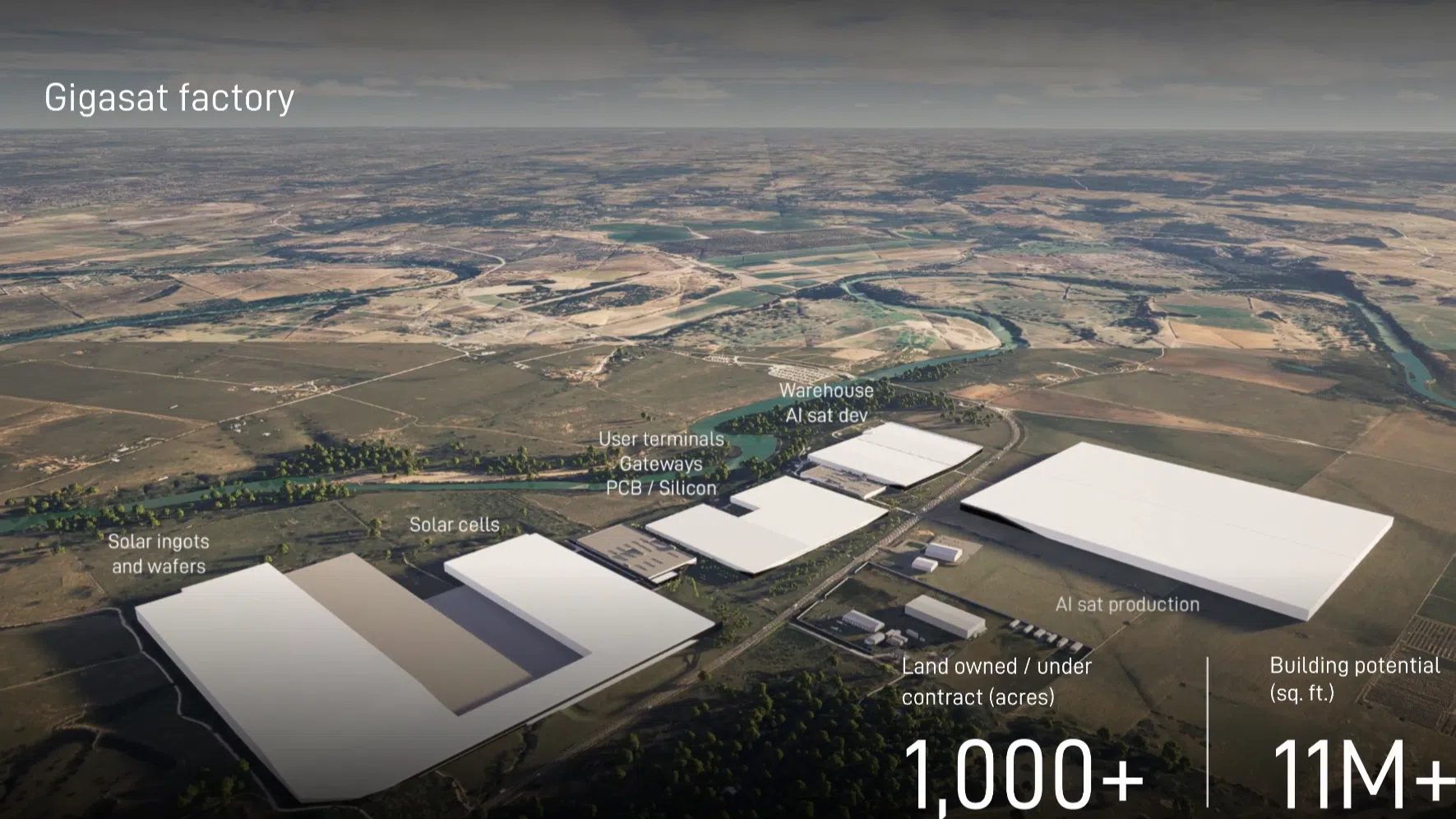

Завод SpaceX Gigasat
Источник изображения - SpaceX
Что представляет собой спутник AI1
В ходе интервью Маск раскрыл конструкцию и характеристики будущего спутника AI1 — собственного видения компании по орбитальным дата-центрам. Его длина составит около 70 метров, а большую часть конструкции займёт массивная солнечная панель с плотностью выработки энергии 250 Вт/м². Для отвода тепла аппарат оснастят вертикально ориентированными двусторонними радиаторами, а в самом центре разместится вычислительный блок с пиковой мощностью 150 киловатт (кВт).
Завод размером с десять «Старфабрик»
Огромный комплекс «Gigasat» площадью около 1 миллиона квадратных метров — более чем в десять раз больше Starfactory, крупнейшего из действующих производственных предприятий SpaceX по выпуску космических аппаратов. Завод объединит на одной площадке почти всю цепочку поставок спутников AI1. Здесь будут изготавливать кремниевые слитки и пластины для солнечных элементов, сами солнечные элементы, печатные платы, кремниевые электронные компоненты, пользовательские терминалы, наземные шлюзы и непосредственно спутники AI1. Территория площадью около 400 гектаров (1000 акров) также вместит специализированные участки для разработки и испытаний аппаратов, складскую и логистическую инфраструктуру и крупносерийную сборочную линию ИИ-спутников.
По словам Маска, мощности для выпуска солнечных элементов уже строятся, а к возведению цеха сборки спутников вот-вот приступят. К концу 2027 года SpaceX рассчитывает выпускать «разумные объёмы» орбитальных дата-центров. Хотя каждый спутник несёт 150 кВт вычислительной мощности, цель компании на тот же срок — 1 ГВт в год космических ИИ-вычислений. Это означало бы запуск свыше 6000 спутников AI1 ежегодно. Для сравнения: по состоянию на июнь 2026 года орбитальная группировка Starlink насчитывает около 10 500 действующих аппаратов.
От гигаватта к тераватту
В перспективе до 2030 года Маск надеется масштабироваться до 100 ГВт в год и даже допускает выход на тераваттный уровень вычислений, полностью работающих на солнечной энергии в космосе. «Вот что мы собираемся попробовать и, думаю, скорее всего сможем сделать: выйти примерно на годовой объём в 1 гигаватт к концу следующего года в области космических ИИ-вычислений. А затем, по амбициозному плану, увеличивать это на порядок каждый год. То есть через два с половиной года — 10 гигаватт в год в космосе, а через три с половиной года, возможно, 100 гигаватт», — заявил он, добавив, что в зависимости от прогресса в производстве чипов хотел бы когда-нибудь дойти и до тераватта в год.
Масштаб на фоне крупнейших наземных ЦОД
Для сравнения: крупнейший из заявленных кем-либо центров обработки данных для ИИ — это Meta* Hyperion в штате Луизиана, рассчитанный на масштабирование до 5 ГВт и размещение около 2 миллионов графических процессоров при полном развёртывании, стоимостью свыше 100 миллиардов долларов. При этом даже он выйдет на свою первую очередь в 2 ГВт лишь к 2030 году. Принадлежащий xAI комплекс Colossus 2 в Мемфисе недавно расширился почти до 2 ГВт при 555 000 графических процессоров и стоимости около 18 миллиардов долларов, что делает его крупнейшей в мире установкой ИИ на одной площадке. Таким образом, 100 ГВт в год — это примерно 20 «Гиперионов» или 50 «Колоссов-2» ежегодно.
Где взять чипы: проект Terafab
Реализация таких планов потребует беспрецедентного количества чипов, и ответ Маска на этот вызов — Terafab: совместное предприятие SpaceX, Tesla и xAI в Остине, нацеленное на выпуск 1 тераватта вычислительной мощности в год — это примерно от 100 до 200 миллионов передовых чипов — на заводе площадью около 9,3 миллиона квадратных метров (100 млн квадратных футов). Сам проект, однако, встречает широкий скептицизм. Начать с того, что ни одна из трёх компаний никогда не производила чипы, а старт планируется сразу с передового 2-нанометрового техпроцесса. Есть и другие основания сомневаться в реалистичности этих сроков.
Реалистичны ли сроки
Несмотря на многогигаваттные амбиции, Gigasat остаётся весомым шагом к орбитальным дата-центрам, которые всё чаще рассматривают как потенциально жизнеспособный ответ на проблему экстремального энергопотребления наземных ЦОД. В этой гонке SpaceX вполне ожидаемо вырывается вперёд. Массовое производство солнечных панелей, проводки и корпусов спутников — во многом рутинная задача, опирающаяся на технологии, которые SpaceX уже применяет в своих спутниках Starlink V3, только в существенно большем масштабе. Именно это отчасти делает заявленный старт производства в 2027 году правдоподобным.
